PRINCE2-Agile-Practitioner 試験問題 16

プロジェクトシナリオ - サッカーで健康になろう!
(注:シナリオ内の企業や人物は架空のものです)
導入
地方自治体当局 (LGA) は、6 人制サッカー トーナメントを開催することを決定しました。このトーナメントは、16 歳未満の子供の体力向上を目指す国家の取り組みによって設定された目標の達成に貢献します。LGA の自己資金政策の一環として、これは LGA (したがって地元の納税者) の負担なしで達成されなければなりません。イベントの費用は、トーナメントへの参加登録チームが支払う料金、スポンサーシップ、当日に集められた資金によって賄われます。余剰金は、地元のスポーツ センターの維持に使用されます。
チームは男女とも、いくつかの年齢グループのいずれかに登録できます。また、サポートのために家族も参加していただくようお願いします。
このスポーツ イベントは、家族で楽しめるイベントとして企画されています。サッカー トーナメントには、キッズ ゾーン、ケータリング、駐車場、移動式更衣室、トイレを備えたイベント ビレッジが設けられます。トーナメントは、町の中心部近くにある LGA 所有のサッカー場で行われますが、スペースは限られています。
範囲
プロジェクトの初期範囲は次のとおりです。
イベントを宣伝するためのマーケティングキャンペーン。
イベントのオープニングを飾る有名人。
イベントに関する情報を提供し、申し込みを処理するウェブサイト、家族でのお出かけをサポートするイベントビレッジ。
イベントの運営とサポートを行うボランティアとしてのLGAスタッフのトレーニング。
アプリケーションを処理するバックオフィスプロセス。
イベントの費用を賄うための募金活動。
この作業を実行するために、プロジェクトは次の 4 つの作業ストリームで構成されています。
1. マーケティング
2. ウェブサイト
3. イベントビレッジ
4. スタッフのトレーニング
プロジェクトの背景
LGA は PRINCE2 の使用経験が豊富で、このイベントを単一のプロジェクトとして運営します。プロジェクト マネージャーは PRINCE2 Agile に完全に精通しています。町の中心にある LGA ビルの 1 つのオフィスが、プロジェクト期間中ずっとプロジェクトに割り当てられます。オフィスはマーケティング部門の向かい側にあり、プロジェクト マネージャーはすでにドアに「ミッション コントロール」と書かれた看板を掲げています。
タイムライン

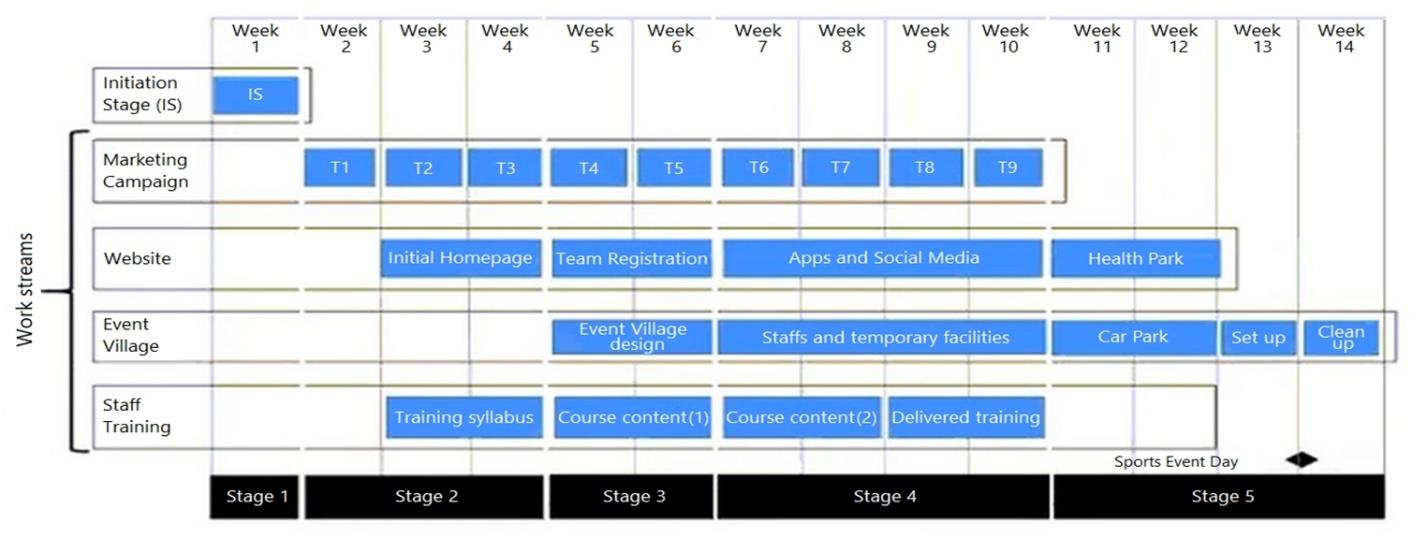

初期のタイムラインが提案されており、次の図に示されています。タイムラインは、アジャイルな作業方法によって変化する可能性があります。タイムラインは、作業ストリームが作業パッケージやタイムボックスに分割される方法を示しています。

マーケティング - 追加情報
マーケティング キャンペーンでは、次の 2 つの主要な領域を宣伝します。
1. サッカートーナメント、イベントビレッジ、募金活動を含むイベント自体。
2. LGA の長期目標は、16 歳未満の子供たちの体力を向上させることです。
マーケティング チームは初期のスクラム トレーニングを受けましたが、それをマーケティング業務にどのように適用できるかはわかりません。
マーケティング チームは、キャンペーンに多くの時間を費やす前に、プロジェクト マネージャーがキャンペーンの明確な概要を提供することを強く望んでいます。
彼らはさまざまなマーケティング チャネルでの作業経験を持っていますが、この種のイベント、特に LGA の長期的な健康目標を促進するためにどのチャネルが最も効果的に機能するかはわかりません。
マーケティング チームは、イベントの 2 つの目的に割り当てる優先順位を明確にしていません。
マーケティング チームは毎週広告や販促資料を発行し、メッセージを最新の状態に保つために各号に詳しい情報を掲載します。
9 週間のタイムボックスのそれぞれの終了時に、9 つのリリースが予定されています。
マーケティング ワーク ストリーム内の 9 つのタイムボックスには、次の内容が含まれるようにスケジュールされています。
広告:
ラジオインタビュー;
配布物/チラシの作成
町中やイベント会場に掲示する横断幕や看板。
ウェブサイトおよびソーシャルメディアコンテンツの提供。
地元企業が掲示する宣伝ポスター。
プロジェクト シナリオとマーケティング追加情報を使用して、次の質問に答えます。
マーケティング チームは、毎日のミーティングで、Web サイトのページに表示される情報と写真のバージョンとレビューのステータスを把握できないことに気づきました。
「製品提供の管理」プロセスにすぐに役立つ最も有用なコアプラクティスはどれでしょうか?
  • PRINCE2-Agile-Practitioner 試験問題 17

    プロジェクトシナリオ - サッカーで健康になろう!
    (注:シナリオ内の企業や人物は架空のものです)
    導入
    地方自治体当局 (LGA) は、6 人制サッカー トーナメントを開催することを決定しました。このトーナメントは、16 歳未満の子供の体力向上を目指す国家の取り組みによって設定された目標の達成に貢献します。LGA の自己資金政策の一環として、これは LGA (したがって地元の納税者) の負担なしで達成されなければなりません。イベントの費用は、トーナメントへの参加登録チームが支払う料金、スポンサーシップ、当日に集められた資金によって賄われます。余剰金は、地元のスポーツ センターの維持に使用されます。
    チームは男女とも、いくつかの年齢グループのいずれかに登録できます。また、サポートのために家族も参加していただくようお願いします。
    このスポーツ イベントは、家族で楽しめるイベントとして企画されています。サッカー トーナメントには、キッズ ゾーン、ケータリング、駐車場、移動式更衣室、トイレを備えたイベント ビレッジが設けられます。トーナメントは、町の中心部近くにある LGA 所有のサッカー場で行われますが、スペースは限られています。
    範囲
    プロジェクトの初期範囲は次のとおりです。
    イベントを宣伝するためのマーケティングキャンペーン。
    イベントのオープニングを飾る有名人。
    イベントに関する情報を提供し、申し込みを処理するウェブサイト、「家族でのお出かけ」をサポートするイベント ビレッジ、イベントを運営およびサポートするボランティアとしての LGA スタッフのトレーニング。
    アプリケーションを処理するバックオフィスプロセス。
    イベントの費用を賄うための募金活動。
    この作業を実行するために、プロジェクトは次の 4 つの作業ストリームで構成されています。
    1. マーケティング
    2. ウェブサイト
    3. イベントビレッジ
    4. スタッフのトレーニング
    プロジェクトの背景
    LGA は PRINCE2 の使用経験が豊富で、このイベントを単一のプロジェクトとして運営します。プロジェクト マネージャーは PRINCE2 Agile に完全に精通しています。町の中心にある LGA ビルの 1 つのオフィスが、プロジェクト期間中ずっとプロジェクトに割り当てられます。オフィスはマーケティング部門の向かい側にあり、プロジェクト マネージャーはすでにドアに「ミッション コントロール」と書かれた看板を掲げています。
    タイムライン
    初期のタイムラインが提案されており、次の図に示されています。タイムラインは、アジャイルな作業方法によって変化する可能性があります。タイムラインは、作業ストリームが作業パッケージやタイムボックスに分割される方法を示しています。

    マーケティング - 追加情報
    マーケティング キャンペーンでは、次の 2 つの主要な領域を宣伝します。
    1. サッカートーナメント、イベントビレッジ、募金活動を含むイベント自体。
    2. LGA の長期目標は、16 歳未満の子供たちの体力を向上させることです。
    マーケティング チームは初期のスクラム トレーニングを受けましたが、それをマーケティング業務にどのように適用できるかはわかりません。
    マーケティング チームは、キャンペーンに多くの時間を費やす前に、プロジェクト マネージャーがキャンペーンの明確な概要を提供することを強く望んでいます。
    彼らはさまざまなマーケティング チャネルでの作業経験を持っていますが、この種のイベント、特に LGA の長期的な健康目標を促進するためにどのチャネルが最も効果的に機能するかはわかりません。
    マーケティング チームは、イベントの 2 つの目的に割り当てる優先順位を明確にしていません。
    マーケティング チームは毎週広告や販促資料を発行し、メッセージを最新の状態に保つために各号に詳しい情報を掲載します。
    9 週間のタイムボックスのそれぞれの終了時に、9 つのリリースが予定されています。
    マーケティング ワーク ストリーム内の 9 つのタイムボックスには、次の内容が含まれるようにスケジュールされています。
    広告:
    ラジオインタビュー;
    配布物/チラシの作成
    町中やイベント会場に掲示する横断幕や看板。
    ウェブサイトおよびソーシャルメディアコンテンツの提供。
    地元企業が掲示する宣伝ポスター。
    プロジェクト シナリオとマーケティング追加情報を使用して、次の質問に答えます。
    上級ユーザーは、収益を寄付する 2 番目の慈善団体を指定しました。今後使用するすべてのマーケティング資料は、新しい慈善団体を宣伝する必要があります。最初の慈善団体のみを宣伝するバナーは、以前のタイムボックスですでに作成、配信、承認されています。既存のバナーに新しいロゴを追加する作業は少ないです。
    すでに作成されたバナーに関して、マーケティング チームはこの変更にどのように対応する必要がありますか?
  • PRINCE2-Agile-Practitioner 試験問題 18

    プロジェクトシナリオ - サッカーで健康になろう!
    (注:シナリオ内の企業や人物は架空のものです)
    導入
    地方自治体当局 (LGA) は、6 人制サッカー トーナメントを開催することを決定しました。このトーナメントは、16 歳未満の子供の体力向上を目指す国家の取り組みによって設定された目標の達成に貢献します。LGA の自己資金政策の一環として、これは LGA (したがって地元の納税者) の負担なしで達成されなければなりません。イベントの費用は、トーナメントへの参加登録チームが支払う料金、スポンサーシップ、当日に集められた資金によって賄われます。余剰金は、地元のスポーツ センターの維持に使用されます。
    チームは男女とも、いくつかの年齢グループのいずれかに登録できます。また、サポートのために家族も参加していただくようお願いします。
    このスポーツ イベントは、家族で楽しめるイベントとして企画されています。サッカー トーナメントには、キッズ ゾーン、ケータリング、駐車場、移動式更衣室、トイレを備えたイベント ビレッジが設けられます。トーナメントは、町の中心部近くにある LGA 所有のサッカー場で行われますが、スペースは限られています。
    範囲
    プロジェクトの初期範囲は次のとおりです。
    イベントを宣伝するためのマーケティングキャンペーン。
    イベントのオープニングを飾る有名人。
    イベントに関する情報を提供し、申し込みを処理するためのウェブサイト、家族でのお出かけをサポートするイベント ビレッジ、イベントの運営とサポートを行うボランティアとしての LGA スタッフのトレーニング、申し込みを処理するバック オフィス プロセス、イベントの費用を賄うための資金調達。
    この作業を実行するために、プロジェクトは次の 4 つの作業ストリームで構成されています。
    1. マーケティング
    2. ウェブサイト
    3. イベントビレッジ
    4. スタッフのトレーニング
    プロジェクトの背景
    LGA は PRINCE2 の使用経験が豊富で、このイベントを単一のプロジェクトとして運営します。プロジェクト マネージャーは PRINCE2 Agile に完全に精通しています。町の中心にある LGA ビルの 1 つのオフィスが、プロジェクト期間中ずっとプロジェクトに割り当てられます。オフィスはマーケティング部門の向かい側にあり、プロジェクト マネージャーはすでにドアに「ミッション コントロール」と書かれた看板を掲げています。
    タイムライン
    初期のタイムラインが提案されており、次の図に示されています。タイムラインは、アジャイルな作業方法によって変化する可能性があります。タイムラインは、作業ストリームが作業パッケージやタイムボックスに分割される方法を示しています。

    ウェブサイト - 追加情報
    イベント用に新しい Web サイトが構築されます。この製品には 5 つの作業パッケージがあります。
    1. 最初のホームページ:
    イベントの詳細や競技ルールなどを掲載したウェブサイト。
    2. チーム登録機能:
    チーム名、選手名、年齢
    連絡先;
    支払い;
    ランチパックの要件(特別な食事要件を含む)
    駐車場の要件。
    3. イベントとその目的を宣伝するソーシャル メディア。
    4. フィットネスや健康的な食事のアプリなど、健康的なライフスタイルを促進するアプリケーション(アプリ)。
    5. ヘルスパーク:
    ディスカッション フォーラムを含む、健康的なライフスタイルに関するオンライン ナレッジ ベース。
    ウェブサイト チームは IT 分野で豊富な経験があり、数年間アジャイルを使用しています。彼らは 5 つの 2 週間のタイムボックスを通じてウェブサイトを提供しています。チームはスクラム マスターを使用してスクラム プロセスを促進し、それに応じて人々を指導しています。
    ウェブサイト チームはスクラムに非常に長けています。彼らはより困難な作業を評価するための一連のタスクを作成し、これをスプリント 0 と呼んでいます。
    プロジェクト シナリオと Web サイトの追加情報を使用して、次の質問に答えます。
    ウェブサイト チーム マネージャーは、サプライヤーの代表者がソーシャル メディア ウェブサイトで作業する必要があることを認識しました。
    「定義された役割と責任」の原則に従って、このニーズを満たすことができるのは誰でしょうか?
